Dekvloer

Maandag 24 mei 2011 zou de chape gestort worden. De vrachtwagen van de firma had echter panne waardoor men pas 's middags bij ons kon zijn. Om 15u00 was men pas ter plaatse, maar van de vrachtwagen was nog geen spoor. We vreesden dus al dat we voor niets zo hard ons best hadden gedaan om de vloerverwarming op tijd gelegd te krijgen. Maar geduld is een mooie deugd zo blijkt...

Op onderstaande foto's zal je zien dat men geen chapenetten heeft gebruikt. Blijkbaar zijn vezels de nieuwe mode om ervoor te zorgen dat de chape niet barst. Bovendien werd er Thermoline toegevoegd om de dekvloer beter te laten aansluiten aan de buizen van de vloerverwarming.

Tadaaaaa! Dit is de bewuste vrachtwagen!
Rond 16:30 werd het eerste hoopje chape gestort in de kelder.
Rond 19:30 kon men aan het gelijkvloers beginnen...
Hier zie je dat de vloeropbouw hoger komt dan voorheen.
De houten lat was vroeger de onderkant van de deur.
Dit hebben we dit weekend afgezaagd tijdens het leggen van de vloerverwarming.
Om 21:05 was men bovenstaande deur uit. De vrachtwagen hoefde slechts 100m te rijden voor de volgende werf. Daar waren ze klaar rond 0:30...
Nu mogen we er een weekje niet op lopen, wat niet evident is, aangezien de praktijk niet sluit. Gelukkig bestaan er brede houten balken en evenwichtsorganen.

Thermoline van Thermoduct

Vloerverwarming

Iets meer dan een jaar nadat we hebben aangekondigd dat we via de vloer zullen verwarmen, konden we eindelijk beginnen met de plaatsing. Thermoduct kwam op de afgesproken datum leveren en ze gaven bij levering de nodige uitleg om de installatie te kunnen uitvoeren. We werken met hun profi-systeem.

Er moest in totaal meer dan een kilometer verwarmingsbuis afgerold worden in slakkenhuispatronen. We voelden de bui al hangen en trommelden genoeg volk op om te komen helpen, want drie dagen later zou men de chape komen plaatsen.

Gelijkvloers:
De collector van het gelijkvloers en de leidingen voor de enige radiator op deze verdieping.
Uiteraard passeren ook de hoofdleidingen voor de centrale verwarming hier. Tot slot zie je nog aansluitingen voor het aquarium (3 x sanitair water en elektriciteit)
Als de collector aan de muur hangt, kan de band die de dekvloer wat speling geeft tegen de muur gekleefd worden.
Vervolgens wordt de plastic met raster van 5x5cm uitgerold.
Er was iets te weinig plastic geleverd, waardoor de plaatselijke DHZ-zaak soelaas moest brengen.
Spijtig genoeg zonder raster, wat het aftekenen van de kring wat moeilijker maakt.

Voor de keuken had men het spoeleiland niet uitgespaard op de plannen. We hebben het nodige denkwerk gehad om dit zelf uit het legplan te verwijderen.
Bovendien merkten we dat we het eiland toch wat te klein vonden en dat de doorgang nog meer dan breed genoeg was. Het eiland zal dus 30cm langer worden dan eerst voorzien.



Zelfs in het kleinste kamertje krijg je warme voeten.
Kelder:
De collector in de kelder. Deze hangt niet op voetjes...

Gasleiding

Omdat het een zwaar weekend ging worden, namen we verlof, zodat het reeds op donderdag kon beginnen.
De gascondensatieketel werd omhoog gehangen en er werd toch maar beslist om de nog niet zo heel lang geleden geïnstalleerde fragile wicu-gasleiding te vervangen door een stalen buis met gele PE-mantel. (3/4")

De wicubuis moet, in de chape, onder een stalen profiel geplaatst worden, zodat deze niet per ongeluk doorboord kan worden. Aangezien zo'n profiel bijna even veel kost als een stalen gasbuis, hebben we voor de laatste optie gekozen. Dit bracht echter nog wat extra werk met zich mee en het was ook zonde van het geld dat we aan de wicu gegeven hebben. Maar dat zijn nu eenmaal de nadelen van te blijven wonen tijdens de renovatiewerken.

In totaal komt er ca. 8,5m gasleiding in de chape te liggen en ca. 2,5m boven de chape. Voor de leiding boven de chape konden we kiezen tussen stalen buis met of zonder gele PE-mantel. We hebben gekozen voor het laatste, want het prijsverschil was 30 euro excl. 21% BTW, wat toch de moeite is.
Het stukje boven de chape moeten we wel nog geel schilderen of tapen.

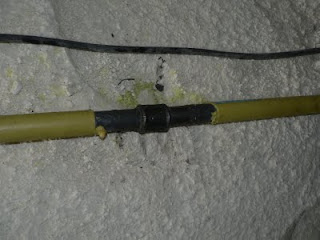

Om twee buizen aan elkaar te zetten, moet je twee keer draad snijden en er met acrylkoord aan de koppelingen voor zorgen dat er geen lekken zijn.
Alle koppelingen die in de chape komen te liggen, moeten ingepakt worden met vetband.
Dat goedje heeft zijn naam niet gestolen.
De gasmeter moet nog verplaatst worden.
Update 26/08/2011: De gasmeter werd verplaatst.

PUR vloerisolatie

De opdracht was duidelijk: 7 cm PUR vloerisolatie spuiten en opschuren.

Het gelijkvloers:

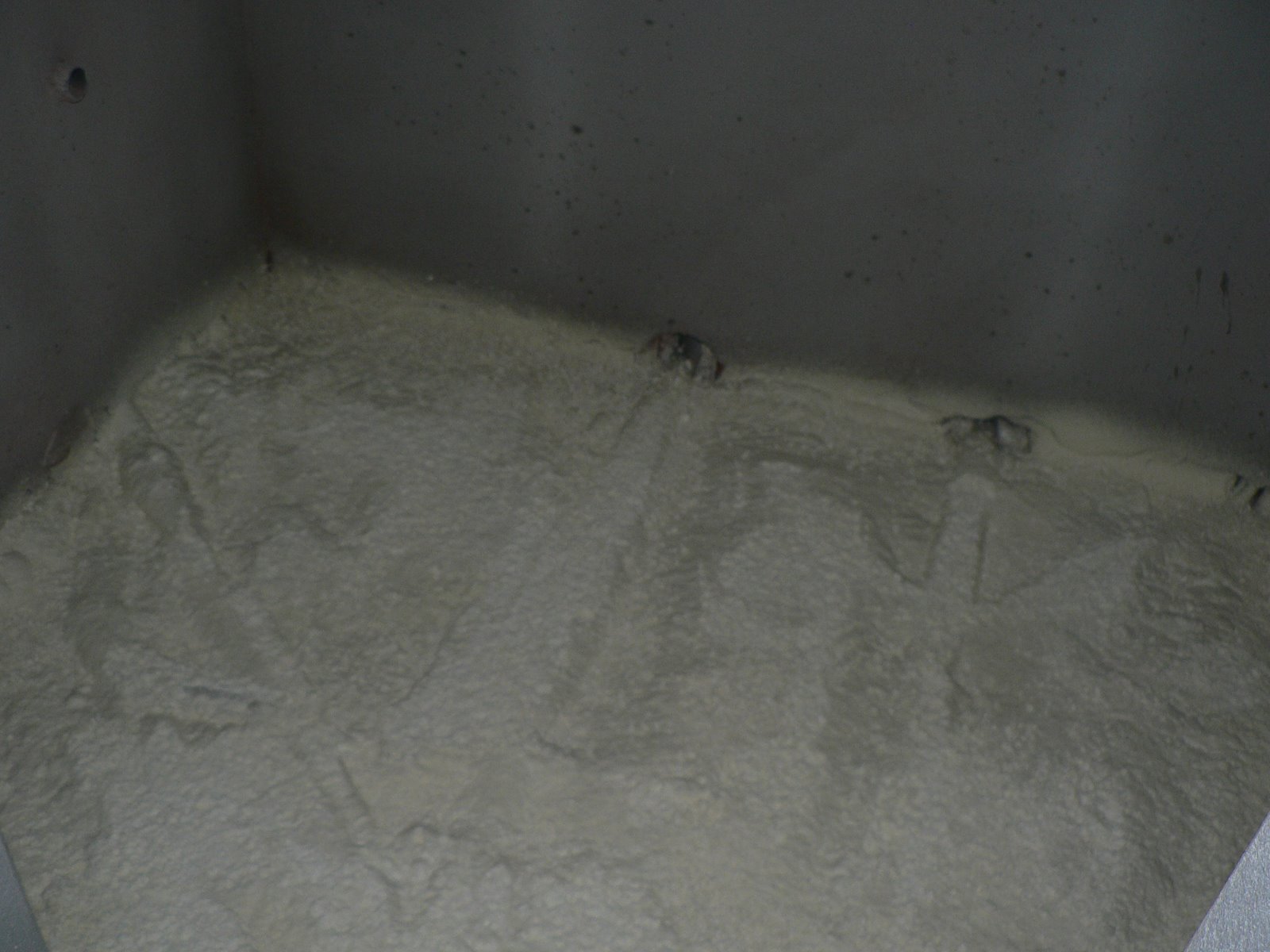

De kelder:

Aangezien dit toch niet was hoe het zou moeten zijn, heeft onze aannemer tegen de onderaannemer gezegd dat hij dringend moest terugkomen. De dag erna zou gestart worden met het leggen van de vloerverwarming, wat hier dus niet echt mogelijk op was.

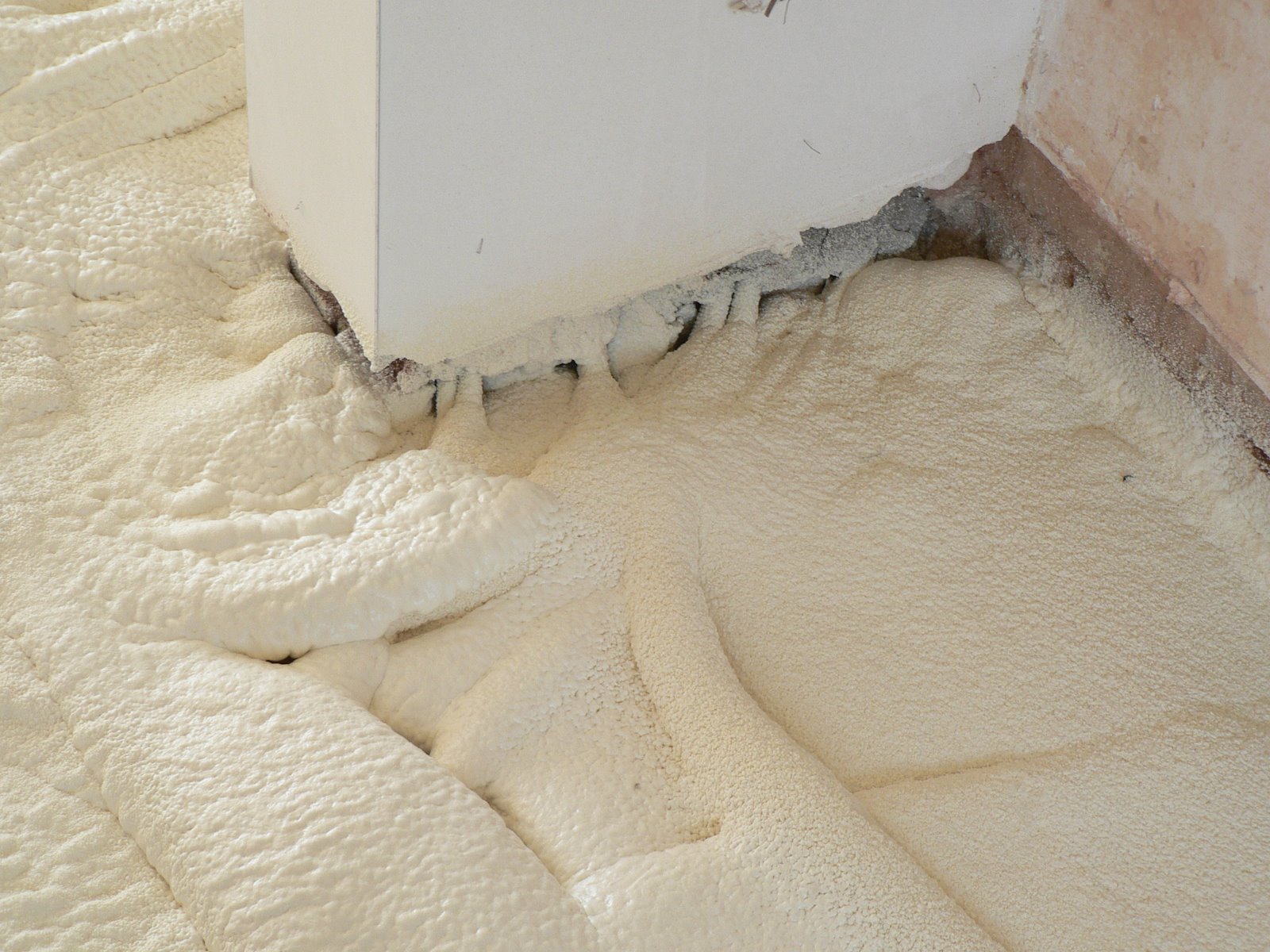

De dag erna stond men inderdaad om 6:20 in onze kelder klaar met hun oplossing: Opschuren die handel!
De aannemer heeft hen echter overtuigd om toch eerst bij te spuiten, omdat er nogal wat plaatsen waren waar de betonplaat en de leidingen nog zichtbaar waren en er dus geen 7cm hoogte was.

Dit is het resultaat na dag 2 op het gelijkvloers:

De kelder:

Dit was nog steeds niet perfect, maar was wel aanvaardbaar genoeg om de vloerverwarming met het profi-systeem te leggen.

Ter info: dit is een voorbeeld waar de vloerisolatie geplaatst is zoals het hoort:
